中创电气圆满完成中科蓝天希拉图风电场交付的35KV高压开关柜消缺改造及运维工作

作者:中创 发布时间:2021-07-26 14:35:09点击:

      2021年7月19日,湘潭中创电气有限公司承接改造中科蓝天希拉图风电场主配电室35kV高压开关柜及小车消缺升级项目顺利完成,该项目位于内蒙古包头市巴音敖包苏木,我们技术人员不远千里为客户提供服务。

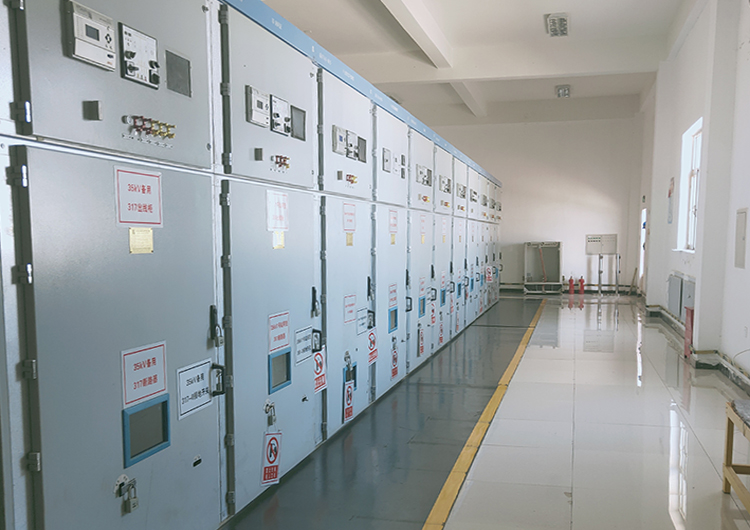

 中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图1)

图:我公司工程师团队抵达呼市


中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图2)

图:中科蓝天希拉图风电场


中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图3)

图:中科蓝天希拉图风电场外景


      中科蓝天希拉图风电场于2016年12月31日并网发电,场站内35KV配电室开关柜及小车一直存在缺陷,至今为止希拉图风电场进行了四次停电预试工作,但35KV开关柜及小车仍有遗留问题没有解决。早期的生产厂家已经放弃服务,留下隐患。我们急用户所急,公司技术团队及时响应,携带配件到达现场处理,加班赶点进行改造维修。



中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图5)

中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图6)

图:中创电气工程师现场改造维修高压开关柜


      因为之前的柜体属于非标性质,35KV的断路器也是小批量量产的产品,和常规产品配套不上。每一个都要特殊调整。经过近20个小时的连续施工改装,车卡涩比较严重的问题在更换或校正调试后运动正常,挡板闭合不严的问题是也基本解决。


 中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图8)
图:场内配电室


      35KV主变电进线柜上柜门由于安装在门上的交换机与开关柜顶柜内的挡板相互干涉,使上柜门无法正常关闭,一直是开门状态。现场勘察后,我们工程技术人员更换安装方式,现场重新安装接线。为了早日完成此次项目,我们技术人员夜以继日,从技术人员到现场以及完成各项工作,按时完成抢修任务。


 中创电气圆满完成中科蓝天希拉图风电场交付的35KV开关柜消缺改造运维工作(图4)

图:35KV出线柜


      中创电气始终把客户利益放在第一位,树立精品意识,坚持把控过程,从源头上控制产品质量和服务,保证客户满意为宗旨。我们在中科蓝天风电场各部门的配合下,为这次能顺利完成35kV高压开关柜改装工作创造了良好的基础,提高了我们的工作效率,也确保了高质量,高标准的完成本次项目,优质的产品、优惠的价格、优良的服务是湘潭中创电气有限公司的品质价值所在。
